Kako i zašto u Primaveri P6 identifikovati najduži put?
Kritični put je važan koncept u upravljanju projektima. On nam ukazuje na to koliko će naš projekat trajati. Znači, određuje trajanje projekta i usmerava nas na aktivnosti koje direktno utiči na trajanje projekta. A kada projekta kasni, usmerava nas na aktivnosti koje treba skratiti. Naravno sve sa ciljem da realizacija projekta ostane u okviru planiranog vremena. Osnovni koraci u analizi kritičnog puta su:
- Navođenje svih projektnih aktivnosti
- Definisanje odnosa između aktivnosti
- Vizuelizacija rasporeda kritičnih putanja
- Procena trajanja aktivnosti
- Identifikacija kritičnog puta
O aktivnostima na kritičnom putu i kako da projekat bude gotov na vreme smo već pisali, sa posebnim osvrtom na identifikovanje kritičnog puta u MS Projectu.
Fokus ovog teksta je na identifikovanju kritičnih aktivnosti odnosno najdužeg puta u projektu kroz još jedan specijalizovani softver za upravljanje projektima – Primavera P6. Dakle, jedna od prednosti korišćenja softverskih alata za planiranje i upravljanje projektima kao što su Primavera P6 i MS Project je laka i brza analiza kritične putanje.
Najduži put u Primaveri P6
Zašto je važno identifikovati najduži put u Primaveri P6?
Važno je identifikovati najduži put u Primaveri P6 jer se aktivnosti na najdužem putu ne mogu odložiti bez odlaganja završetka projekta. Odnosno, kašnjenje bilo koje od njih, odmah vodi kašnjenju projekta.
U Primaveri P6, kada koristimo opciju „Longest Path“ (najduži put) za određivanje kritične putanje, postupak određivanja najduže putanje je sledeći:
- Aktivnosti najdužeg puta utvrđuju se pregledanjem rasporeda unazad (počev od poslednje aktivnosti) kroz pokretačke odnose
- Ako je veza između dve aktivnosti pokretačka, tada su obe aktivnosti označene kao deo najdužeg puta
- Ako veza nije pokretačka, aktivnosti ne čine deo najdužeg puta
Pogledajmo jednostavan primer:

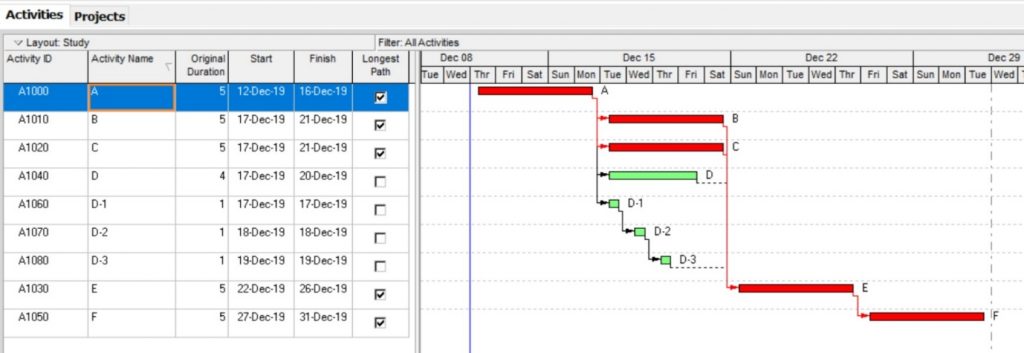

- Aktivnosti na najdužem putu utvrđuju se pregledom rasporeda iz aktivnosti F
- Zatim se vraća unazad, ako je odnos između dve aktivnosti pokretački (kao što su odnosi između aktivnosti E i F, aktivnosti C i E, aktivnosti B i E), tada su sve te aktivnosti označene kao deo najduže putanje – na grafikonu su prikazane crvenom bojom, a polje za potvrdu u koloni „Longest Path“ je čekirano
- Ako veza nije pokretačka kao što je to slučaj kod aktivnosti D i E ili aktivnosti D-3 i E, tada najduži put ne prolazi kroz aktivnosti D i D-3

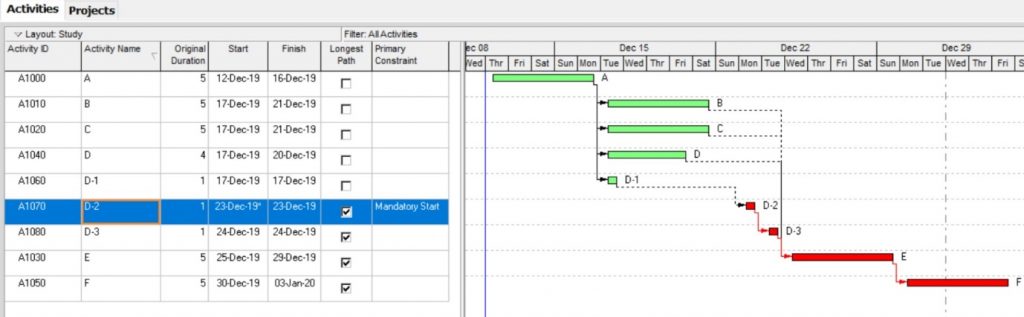

U slučaju da koristimo obavezno ograničenje ili postoje aktivnosti van redosleda, najduži put možda neće ići od početka projekta kao što je prikazano na donjoj slici.

U ovom primeru obavezno ograničenje početka primenjeno je na aktivnost D-2. U prevodu, aktivnost D-2 ima fiksni datum početka. Takvo ograničenje utiče na najduži put projekta. Pokretački odnosi se uspostavljaju od poslednje aktivnosti (aktivnost F) do aktivnosti D-2. Svi ostali putevi koji prolaze kroz aktivnosti B, C, D smatraju se ne-pokretačkim vezama.
Dakle, najduži put ne ide od početka projekta, već od aktivnosti D-2 do aktivnosti F, i upravo će te aktivnosti uticati i odrediti datum završetka projekta.
